河北易縣抽水蓄能電站首臺機組定子吊裝就位 |
|
|
|

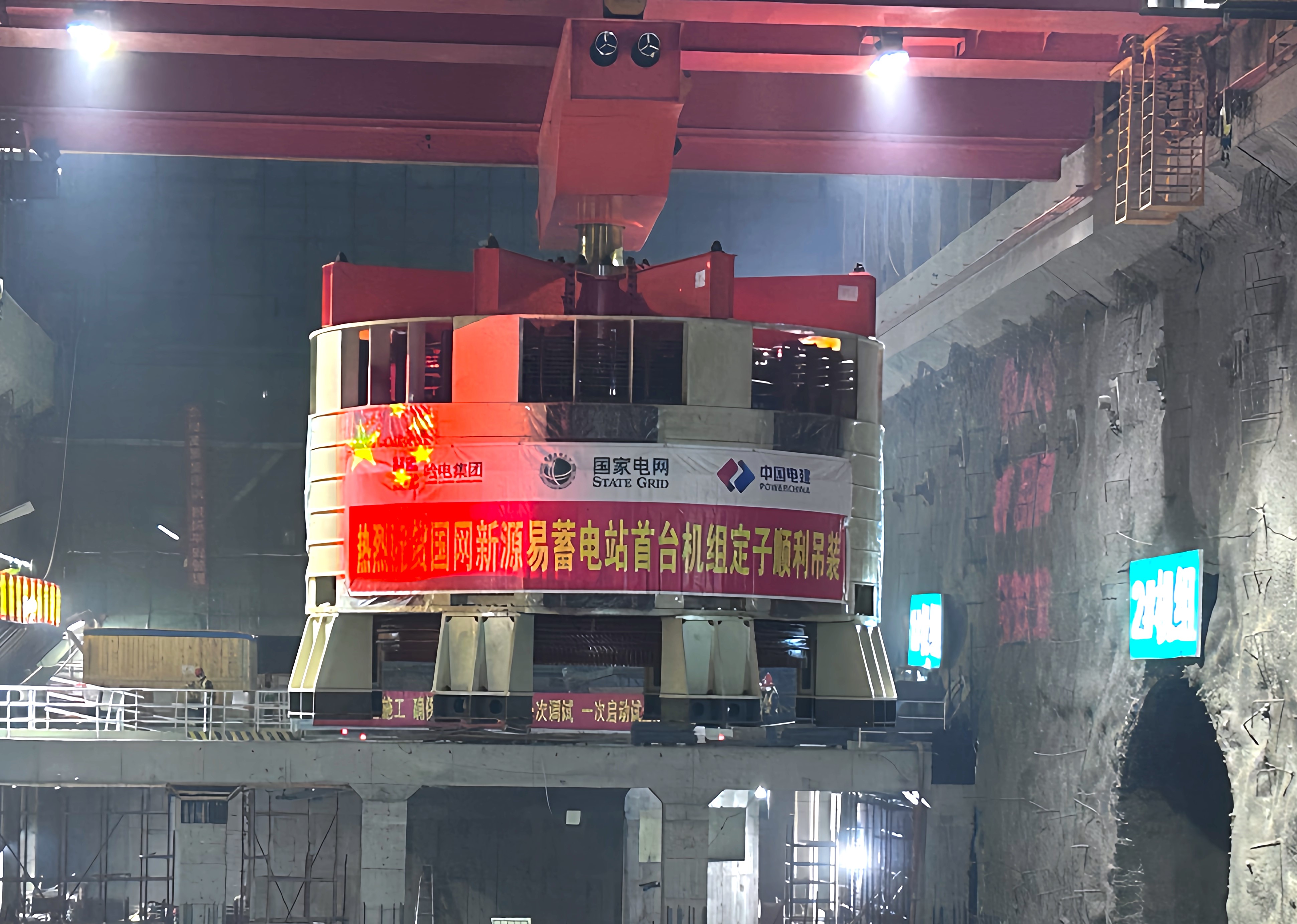

3月8日,機電安裝分局承建的河北易縣抽水蓄能電站首臺(1號)機組定子順利吊裝就位,標志著機組發電機正式進入安裝階段。 定子是發電機組的重要組成部分和核心部件之一,由定子機座、鐵心和繞組等三大部分組成。在發電機投入運行時,轉子在水動能的帶動下旋轉,并在定子形成的磁場中切割磁感線產生電流,從而完成機械能到電能的轉換。定子組裝精度高、難度大、工序繁雜、工程量較大,是抽蓄機組安裝過程中的核心工序。 1號機組定子外徑8660毫米,高度5710毫米,組裝后整體高度6710毫米。定子鐵心內徑5900毫米,鐵心高度2680毫米,由10.5萬多張硅鋼片疊裝而成。本次定子吊裝采用主廠房兩臺275噸橋式起重機并車吊裝,兩臺橋機并車后起升機構額定起重量為550噸,定子組裝后含吊具等總重量為472.6噸。 1號機組定子于2024年10月13日開始鐵心疊裝,最終壓緊后鐵心圓度0.38毫米,波浪度2毫米。11月2日一次性順利通過鐵心磁化試驗,11月3日開始定子下線工作,12月26日一次性順利完成整體耐壓試驗。定子拼裝組圓、定位筋焊接、鐵心疊裝、定子下線及試驗等工作均在安裝間內完成。所有安裝數據均優于行業標準和制造單位要求,所有電氣試驗均一次性通過。 為確保此次吊裝順利完成,項目管理團隊多次優化吊裝方案,吊裝前進行了詳細周密的安全及技術交底,對橋機、吊具等起重設備進行專項安全檢查,同時對機坑各部位準備情況逐條確認。整個吊裝過程安全有序,定子平穩落入機坑就位。 1號機組定子的成功吊裝,為年底首臺機組按期投產發電奠定了堅實的基礎。目前正在有序推進1號機組座環打磨、轉子組裝等工作。 河北易縣抽水蓄能電站裝機容量1200兆瓦,安裝4臺立軸單級混流可逆式水泵水輪機,首臺機組計劃于2025年底投產發電,全部機組于2026年投產發電。電站建成后將以500千伏線路接入河北南部電網,承擔起電網調峰、填谷、調頻、調相、緊急事故備用等任務。 |
|
|
